洁净室检测方法:风量检测

2022-10-26 13:59:46

诞生于60年代初的我国空气洁净技术,近十多年来获得很大的发展与普通空调相比,洁净室对各项性能指标都有非常明确、严格的要求,不同的设备、工艺、安装水平对总的效能都有不同的影响,这就需要工程完工后进行严格的竣工验收和综合效能检测(又洁净室检测),检验是否达到要求。


洁净室检测项目主要包括:风量、静压差、洁净度、噪声、截面平均风速、室内温度,相对湿度、室内照度、照度均匀度和漏风量的检测,量化检测就部分检测项目进行简单讲解,介绍洁净室检测的方法中的风量检测,介绍检测前的准备工作以及检测中的注意事项。


一、洁净室检测前准备工作


1、工程竣工验收后,应有一段时间的试运行或试生产期,在此期间也就是综合效能的测定与调整的阶段。(发现某些工程无生产负荷联合试运转,立即投入正式使用。在使用中不断发现需进行调整和改进的问题,这样不但影响了正常生产的进行,而且也增加了综合效能测定和调整难度);


(2)洁净室和净化系统应全面清扫;


(3)洁净室检测工作在系统调整好至少运行24小时之后再进行;


(4)洁净室检测时,建设、设计、施工单位都要在场配合、协调。

二、洁净室检测中注意事项

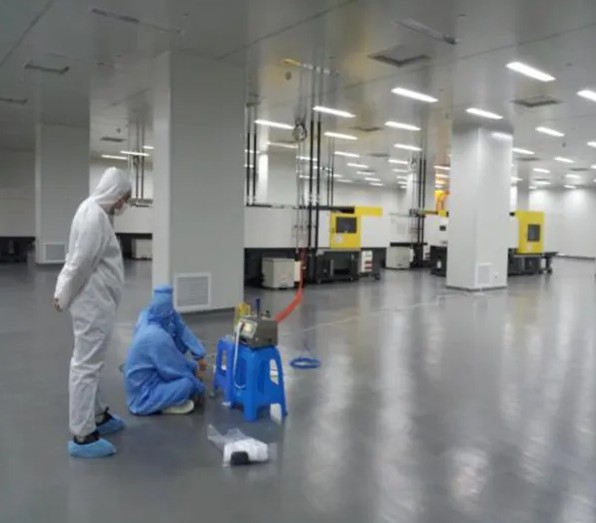

1、风量风速检测一定最先进行,净化空调各项效果一定是在设计风量风速条件不获得;


2、通风与空调工程中,风口风量测量的要求不同于实验数据,且风口明露在外,便于操作,宜用直接测量风口法,如果风口风量需较高精度的测量数据,可采用辅助风管法风管法测量风口风量,是以测定风口支风管风量代替风口直接测量的方法它适用于具有可供人员安全操作高度的技术夹层(或顶棚)的空调系统;


3、风速仪测量风口面风速测头应贴近风口表面,并垂直于风向。测头距风口越远,受诱导风影响越大,数据越不正确;过于靠内,测定风速可能受风口风叶狭缝作用而失真一般来说,热球式风速仪宜采用定点法测定,如面风速不均匀,应增加测量点数。转杯或叶轮风速仪宜采用匀速移动法测量用微压计和细毕托管,必须让测孔平面和气流方向平行;


4、实测计算时,风口尺寸必须是实测尺寸,由于具体施工时,有的尺寸与设计尺寸相差较大;


以上就是对洁净室检测方法之风量检测的介绍,希望对大家有所帮助。想要了解更多洁净室检测可以关注量化检测,后期会不断更新的!
